La solidez de un gran proyecto comienza en sus cimientos. En Krystal Solar, el proceso de hincado de postes representó un hito fundamental dentro de la fase de construcción, alcanzando un avance consolidado del 89,4 % y sentando las bases para el desarrollo seguro y eficiente de toda la infraestructura.
Este importante progreso fue posible gracias a un despliegue técnico y humano excepcional, donde la planificación, la coordinación y la capacidad de adaptación fueron claves para cumplir los objetivos del proyecto.

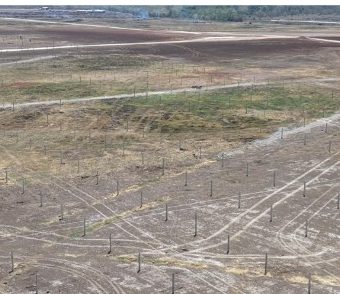

Volumen de obra: se instalaron con éxito 13.106 postes de un total de 14.652 programados.
Eficiencia operativa: el avance se logró mediante 6 equipos de hincado trabajando de forma simultánea, organizados en jornadas extendidas de doble turno (06:00 – 22:00), optimizando tiempos sin comprometer la calidad de la ejecución.
Precisión técnica: para afrontar las particularidades del terreno, se aplicaron técnicas de pre-drilling y re-hincado en los puntos necesarios, garantizando la estabilidad y el correcto alineamiento de cada estructura.

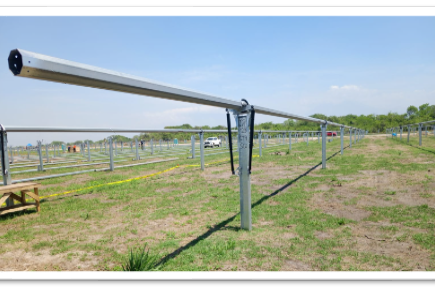

Al alcanzar este nivel de ejecución fue posible activar, de forma paralela, el montaje mecánico de los seguidores solares, manteniendo el cronograma del proyecto y asegurando que la infraestructura de 80,3 MWp continuara avanzando con paso firme, bajo los más altos estándares de calidad y seguridad.
Cada poste instalado representa mucho más que un avance constructivo: es un paso hacia una infraestructura preparada para generar energía limpia durante las próximas décadas. La precisión en esta etapa ha sido determinante para garantizar la durabilidad, el rendimiento y la fiabilidad de una instalación que ya contribuye al fortalecimiento de la red eléctrica de Guatemala.
